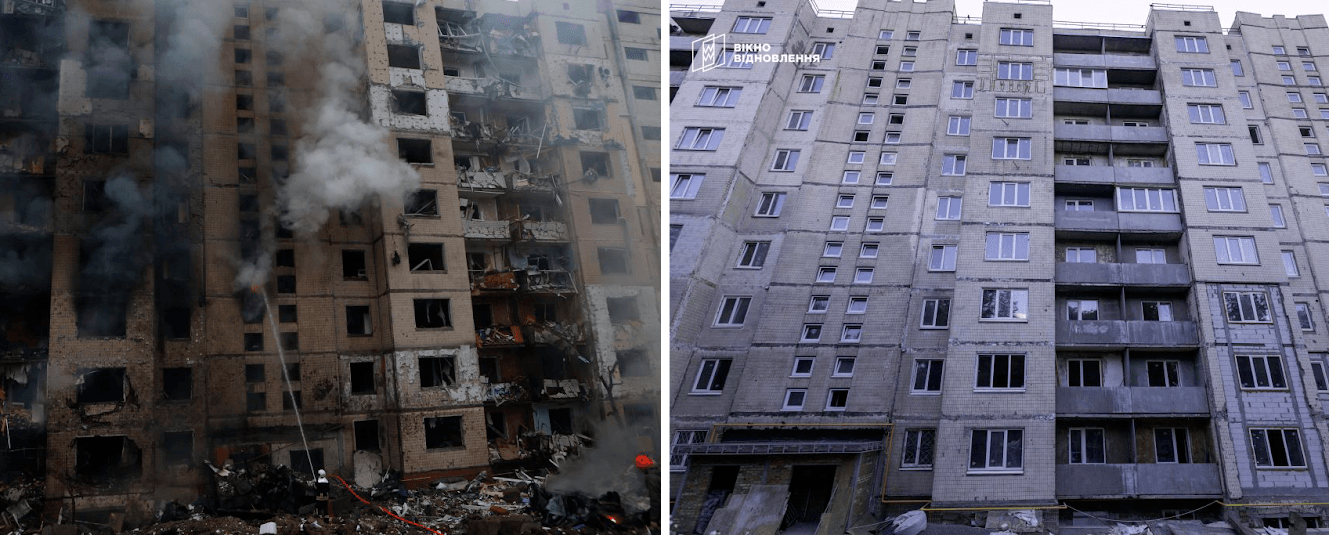

Постраждалий від обстрілу будинок у Солом’янському районі Києва відновлюють вже рік, витратили майже 60 млн грн
Колаж «Вікна Відновлення»
Будинок на вулиці Мокрій, 7 у Солом’янському районі Києва, що постраждав від російського обстрілу 2 січня 2024 року, відновлюють вже понад рік. Роботи фінансуються з міського бюджету, загальна вартість проєкту згідно з початковим договором – майже 60 млн грн. Втім, станом на серпень 2025 року мешканці скаржаться на повільні темпи, неякісне виконання робіт та відсутність ефективної комунікації з підрядником і замовником.
Про це повідомляє громадська організація «Вікно Відновлення», яка промоніторила у Києві відновлення дев’яти багатоповерхівок, пошкоджених російськими обстрілами.
- Унаслідок обстрілу тоді загинули 3 людей і ще 52 отримали поранення. Найбільше постраждали під’їзди №2, 3, 4 та 5. Після інструментального обстеження будинок визнали таким, що підлягає першочерговому відновленню. Роботи розпочалися у серпні 2024 року. Генпідрядником стала компанія «Аскон», яка була єдиним учасником тендеру. Завершити роботи планували до кінця того ж року, проте терміни кілька разів переносили — наразі новий дедлайн встановлено на грудень 2025-го.
Мешканці кажуть, що змушені «вибивати» інформацію про хід робіт. Депутатські запити отримують відповіді, у той час як індивідуальні звернення громадян – переважно ні. Лише після колективного листа та тиску громадськості 18 липня 2025 року на місці провели зустріч з директором КП «Житлоінвестбуд-УКБ» – замовника відновлення.
- Серед виконаного: демонтаж пошкоджених конструкцій, часткова заміна вікон, дверей, покрівлі, підсилення конструкцій у найпошкодженіших під’їздах, заміна інженерних мереж та електропроводки. Проте багато що залишилось незробленим: станом на липень не завершені оздоблювальні роботи, фасад без утеплення, благоустрій подвір’я відсутній.
Мешканці також фіксують недоліки: електромонтажні роботи без дотримання базових стандартів, стояки опалення зменшеного діаметра, сумнівні технічні рішення в під’їздах і неякісне зберігання будматеріалів.
Читайте також: У Святошинському районі Києва мешканці повернулися додому після 8 місяців відбудови зруйнованого будинку
Хоча у відповіді на депутатський запит зазначено, що термомодернізація та заходи доступності заплановані, станом на момент моніторингу «Вікна Відновлення» (липень 2025 року) утеплення фасаду не почалося, а пандусів чи інших елементів доступності ще не облаштували.
Будівельна компанія «Аскон» — частий підрядник «Житлоінвестбуд-УКБ», неодноразово фігурувала у кримінальних провадженнях, зокрема щодо можливих маніпуляцій з актами виконаних робіт.
Мешканці вимагають чіткого графіку завершення робіт, доступу до проєктно-кошторисної документації та незалежного контролю якості.
Громадське радіо потребує вашої допомоги для подальшого існування, і підтримати нас ви можете:
- за посиланням на монобанку https://send.monobank.ua/jar/3xdiYaF8Fu, де за найбільші донати на вас чекають чудові бонуси і подарунки від друзів та партнерів Громадського радіо
- ставши нашими патронами на Patreon
- PayPal: [email protected]
- Base by Mono
Топ 5 за 24 години
- Подкасти
- Розмови з ефіру
